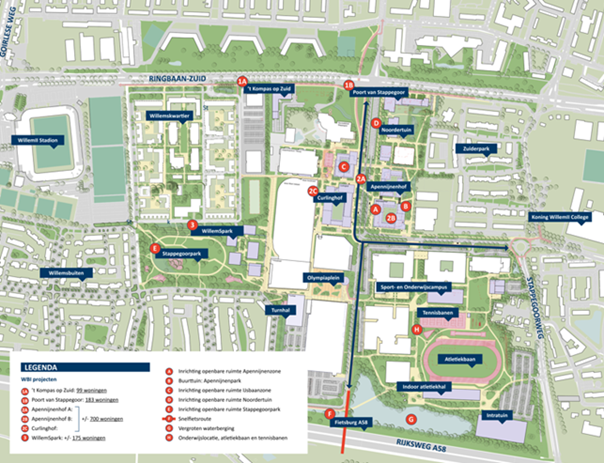

Gebiedsontwikkeling Stappegoor

- Willem II-kazerne (Willemskwartier) , kazernegebouwen zijn opgeleverd en bewoond. Het Integraal kindcentrum is opgeleverd. Momenteel wordt de laatste hand gelegd aan speelterreinen en kinderopvang. Woningen aan de ‘politiezijde’ zijn opgeleverd en bewoond, appartementen zijn opgeleverd en bewoond. Van de woningen ‘stadionzijde’ is het eerste deel momenteel in oplevering, van de woningen ‘stadionzijde’ is het laatste deel in aanbouw. Overdracht fase 1 naar beheer en onderhoud is in gang gezet;
- ’t Kompas op Zuid is in 2024 opgeleverd en is bewoond;
- Poort van Stappegoor is momenteel in aanbouw en wordt in de tweede helft van 2026 opgeleverd. Dan start ook de aanleg van de Noordertuyn ;
- Koning Willem II college , de verbouwing is gereed en het openbaar gebied is in december 2024 opgeleverd;
- Curlinghof , structuurontwerp is ver gereed. Anterieure overeenkomst is in concept gereed. In 2026 zullen de ruimtelijke procedures opgestart worden. Parallel hieraan wordt doorgewerkt naar een definitief ontwerp van de woningbouw en parkeergarage;
- Nieuwbouw Turnhal , in september 2025 is de opdracht gegund voor het design- en buildproces voor de realisatie van de nieuwe turnhal.
- Voorlopig ontwerp stedenbouwkundig plan (VOSP). Voor het gehele gebied Stappegoor wordt een (VOSP) opgesteld, waar de invulling van het openbaar gebied en de routes en verbindingen, leefkwaliteit etc. in wordt uitgewerkt (vervolg op het in 2024 vastgestelde Toekomstperspectief Hart van Stappegoor). Deze is voor 85% gereed en door de raad op 30 juni 2025 vastgesteld. Afronding naar 100% medio 2026 en vervolgens verdere uitwerking naar stedenbouwkundig ontwerp;
- WillemSpark en buurtpark. De stedenbouwkundige plannen voor WillemSpark en buurtpark zijn door de raad op 30 juni 2025 vastgesteld. Er wordt nu doorgewerkt aan de verplaatsing van Intratuin en de verwerving van de Fontys-gebouwen ten behoeve van de verplaatsing van de atletiekbaan en de tennisbanen waardoor hier ruimte ontstaat voor de aanleg van het buurtpark en WillemSpark;
- Sport- en Onderwijscampus. Op 30 juni 2025 heeft de Raad ingestemd met de ontwikkeling van een Sport- en Onderwijscampus waar de atletiekaccommodatie en de tennisbanen naar toe zullen verplaatsen. Daarvoor vindt nu een verplaatsing/grondtransactie plaats met Intratuin en wordt met Fontys onderzocht de mogelijkheid tot aankoop van meerdere onderwijsgebouwen op het terrein.
- Ondergrondse infrastructuur. Er loopt een studie naar de ondergrondse infrastructuur in Stappegoor. Met de aaneenschakeling van de nieuwe en oude parkeerbakken, de aanleg van het vijfde generatie warmtenet én het verzwaren van de energie-infrastructuur vanuit het verdeelstation op Tradepark 58 is het noodzakelijk om niet alleen boven de grond maar ook beneden maaiveld een goed beeld te hebben van alle claims op het gebied;
- Woningbouwimpulssubsidie (WBI). Plannen voldoen aan de vereisten (qua tijd en percentage betaalbaar wonen) van de verkregen Woningbouwimpulssubsidie.
