Stadsforum en Koningswei

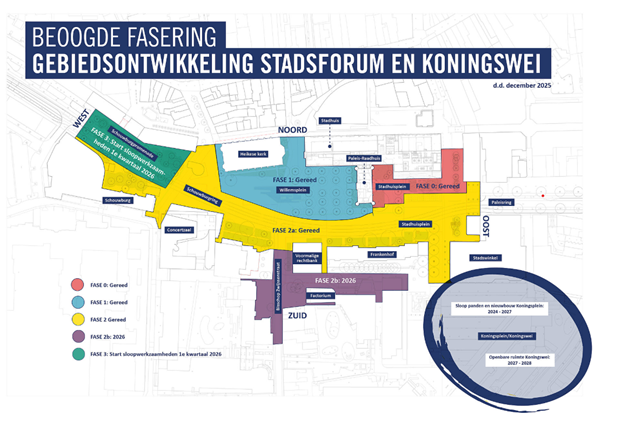

Stadsforum:

- Stadsforum fase 0 en 1 zijn opgeleverd. Belangrijke functies zoals de kermis, de markt en Tilburg Zingt zijn inmiddels volledig overgegaan naar het Stadsforum.
- Stadsforum fase 2b (omgeving Factorium). Het raadsvoorstel voor uitvoeringskrediet is in januari 2025 toegekend door de raad. De afgelopen maanden is er verder gewerkt naar een uitvoeringsontwerp. De uitvoering voor dit gedeelte van het Stadsforum staat gepland voor de tweede helft van 2026.
- Stadsforum fase 3 (Schouwburgring). Het ontwerpbureau heeft in 2025 het definitief ontwerp afgerond. Het raadsvoorstel voor het uitvoeringskrediet is op 15 december 2025 door de raad vastgesteld. In de eerste helft van 2026 worden de kiosken en de aangesloten luifel gesloopt waarna fase 3 van het Stadsforum kan worden uitgevoerd. De aanleg van het Stadsforum wordt integraal opgepakt met de Parkring West door dezelfde aannemer in de uitvoering. De precieze uitvoeringsdatum is nog niet bekend.
- Stadsforum verlichting. De afgelopen periode is er gewerkt aan een verlichtingsontwerp voor de gebouwen rondom het Stadsforum. De planning is dat de verlichting in de eerste helft van 2026 kan worden aangelegd.
- Vrijheidspark. Er is op dit moment nog onvoldoende duidelijkheid over de stedelijke ontwikkeling aan de Bisschop Zwijsenstraat waardoor de planning met betrekking tot het Vrijheidspark tijdelijk is stilgezet. De focus ligt allereerst op de afronding van het Stadsforum.
Koningswei:

- Bouwwerkzaamheden . In maart 2024 werd de omgevingsvergunning verleend. De sloop is afgerond en de bouwrijpe grond is in december 2025 verkocht aan de ontwikkelaars. De bouw van de woningen is in februari 2026 van start gegaan en heeft een doorlooptijd heeft van circa 2,5 jaar.
- Woningen. De nieuwbouw omvat 365 appartementen en een gastenhuis. De 231 sociale huurwoningen worden gebouwd door TBV Wonen. Amvest realiseert 72 huurwoningen (waarvan 14 middeldure huur), 62 koopwoningen en het gastenhuis.
- Entree parkeergarage. Een klein onderdeel van de bouw betreft de nieuwe entree van de parkeergarage aan de zijde Piusstraat die in de nieuwbouw wordt geïntegreerd.
- Openbare ruimte. De gemeente legt de openbare ruimte aan, grotendeels op het parkeerdek. Het ontwerp wordt in 2026 technisch uitgewerkt. De realisatie van de openbare ruimte zal afgestemd worden met de bouw van de woontorens en het tijdelijke gebruik van het parkeerdek ten behoeve van de bouw. De aanleg van de openbare ruimte start na de bouw van de woningen, naar verwachting in de tweede helft van 2028. Vanaf september 2025 tot en met december 2025 was er een tijdelijke voetgangersdoorgang van het Koningsplein naar de Koopvaardijstraat aangelegd. Deze is inmiddels weer afgesloten om een onveilige situatie over de bouwplaats te voorkomen.
